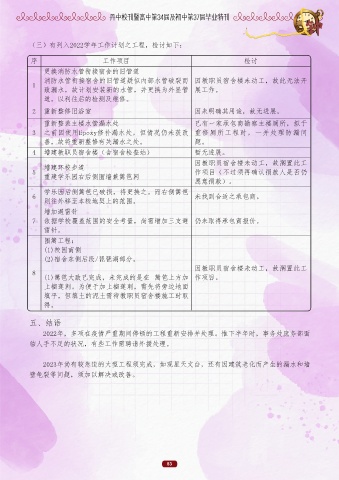

           (三)有列入2022学年工作计划之工程,检讨如下:


            序                        工作项目                                              检讨
                更换消防水管衔接宿舍的旧管道
                消防水管衔接宿舍的旧管道疑似内部水管破裂而 因教职员宿舍楼未动工,故此无法开
            1
                致漏水,故计划安装新的水管,并更换为外显管 展工作。
                道,以利往后的检测及维修。

            2   重新整修旧浴室                                              因未明确其用途,故无进展。
                重新整装主楼水管漏水处                                          已有一家承包商勘察主楼厕所,拟于
            3   之前因使用Epoxy修补漏水处,但情况仍未获改 重修厕所工程时,一并处理防漏问
                善,故将重新整修有关漏水之处。                                      题。

            4   增建教职员宿舍楼(含宿舍检查站)                                     暂无进展。
                                                                     因教职员宿舍楼未动工,故搁置此工
                增建环校步道
            5                                                        作项目(不过须再确认捐款人是否仍
                重建学乐园右后侧围墙兼篱笆网
                                                                     愿意捐款)。
                学乐园后侧篱笆已破损,将更换之。而右侧篱笆
            6                                                        未找到合适之承包商。
                则往外移至本校地契上的范围。

                增加避雷针
            7   依据学校覆盖范围的安全考量,尚需增加三支避 仍未取得承包商报价。
                雷针。
                围篱工程:
                (1)校园南侧
                (2)宿舍东侧后段/琵琶湖部分。
                                                                     因教职员宿舍楼未动工,故搁置此工
            8
                (1)篱笆大致已完成,未完成的是在  篱笆上方加 作项目。
                上榴莲刺。为便于加上榴莲刺,需先将旁边地面
                填平,但填土的泥土需待教职员宿舍楼施工时取
                得。


           五、结语
                2022年,多项在疫情严重期间停顿的工程重新安排并处理。惟下半年时,事务处庶务部面

           临人手不足的状况,有些工作需聘请外援处理。

                2023年尚有较急迫的大型工程须完成,如观星天文台,还有因建筑老化而产生的漏水和墙
           壁龟裂等问题,须加以解决或改善。
